Organizația USR PLUS Făgăraș solicită primarului Gheorghe Sucaciu explicații publice privind cele șase proiecte de bugetare participativă neimplementate și pentru care continuă să ceară amânarea în Consiliul Local. Cristina Paicu, consilier local USR PLUS Făgăraș, a depus joi, 27 octombrie a.c.,  o adresă oficială prin care solicită informații și documente legate de cele șase proiecte din 2020, respectiv 2021, care   nu au fost implementate până în prezent și pentru care primarul a solicitat amânarea în repetate rânduri.

Cele șase proiecte sunt:

Amenajare fântână arteziană Casa de Cultură Făgăraș

  •  afișare rezultat final 04.09.2020
  •  termen execuție 12 luni
  •  prin HCL 208/2021 s-a amânat termenul de implementare cu 6 luni, iar prin HCL 20/2022 termenul s-a amânat din nou până la data de 30.09.2022
  •  se cere a treia prelungire

Amfiteatru în locul fostei terase litoral

  •  afișare rezultat final 04.09.2020
  •  termen execuție 12 luni
  •  prin HCL 208/2021 s-a amânat termenul de implementare cu 6 luni, iar prin HCL 20/2022 termenul s-a amânat din nou până la data de 30.09.2022
  •  se cere a treia prelungire

Amenajare teren de sport în aer liber

  •  afișare rezultat final 01.10.2021
  •  termen execuție 12 luni
  •  se cere prelungire

Fapte bune pentru sănătate Spitalul Municipal Făgăraș

  •   afișare rezultat final 01.10.2021
  • se cere prelungire

Deschidem curtea școlii pentru mișcare și relaxare – Colegiul Radu Negru

  •   afișare rezultat final 01.10.2021
  •  se cere prelungire

Stații de încărcare mașini electrice

  •   afișare rezultat final 01.10.2021
  •  se cere prelungire

Cristina Paicu, consilier USR PLUS în Consiliul Local Făgăraș: ,,Este inacceptabil faptul că Primăria nu a implementat până acum proiecte din 2020, respectiv 2021, pentru care s-au îndeplinit toate procedurile și  s-a alocat bugetul necesar. Și mai gravă este însă lipsa asumării primarului, care încearcă din răsputeri să dea vina pe consilierii locali pentru acest eșec. Am solicitat pe cale formală răspunsuri și documente din care să înțelegem cu toții de ce proiectele sunt amânate la nesfârșit. Consilierii locali, dar mai ales cetățenii care au propus și au votat proiectele, au dreptul să știe ce se întâmplă. Şi, cel mai mportant, cerem Primarului termene clare şi garanţii ferme privind implementarea proiectelor“.

Ce documente a cerut consilierul local Cristina Paicu de la Primăria Făgăraș

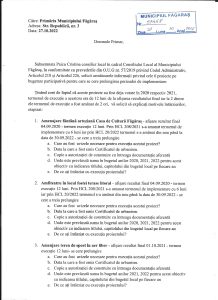

,,Subsemnata Paicu Cristina consilier local în cadrul Consiliului Local al Municipiului Făgăraș, în conformitate cu prevederile din O.U.G nr. 57/2019 privind Codul Administrativ, Articolul 218 și Articolul 226, solicit următoarele informații privind cele 6 proiecte pe bugetare participativă pentru care se cere prelungirea perioadei de implementare.  Ținând cont de faptul că aceste proiecte au fost deja votate în 2020 respectiv 2021, termenul de execuție a acestora era de 12 luni de la afișarea rezultatului final iar la 2 dintre ele termenul de execuție a fost amânat de 2 ori,  vă solicit să explicați motivele întârzierilor, etapizat:

  1. Amenajare fântână arteziană Casa de Cultură Făgăraș – afișare rezultat final 04.09.2020 – termen execuție 12 luni. Prin HCL 208/2021 s-a amanat termenul de implementare cu 6 luni iar prin HCL 20/2022 termenul s-a amânat din nou până la data de 30.09.2022 – se cere a treia prelungire
    1. Care au fost  avizele necesare pentru execuția acestui proiect?
    2. Data la care a fost emis Certificatul de urbanism.
    3. Copie a autorizației de construire cu întreaga documentație aferentă
    4. Unde este prevăzută suma în bugetul anilor 2020, 2021, 2022 pentru acest obiectiv cu indicarea titlului, capitolului din bugetul local pe fiecare an
    5. De ce ați întârziat cu execuția proiectului?
  2. Amfiteatru în locul fostei terase litoral – afișare rezultat final 04.09.2020 – termen execuție 12 luni. Prin HCL 208/2021 s-a amanat termenul de implementare cu 6 luni iar prin HCL 20/2022 termenul s-a amânat din nou până la data de 30.09.2022 – se cere a treia prelungire
    1. Care au fost  avizele necesare pentru execuția acestui proiect?
    2. Data la care a fost emis Certificatul de urbanism.
    3. Copie a autorizației de construire cu întreaga documentație aferentă
    4. Unde este prevăzută suma în bugetul anilor 2020, 2021, 2022 pentru acest obiectiv cu indicarea titlului, capitolului din bugetul local pe fiecare an
    5. De ce ați întârziat cu execuția proiectului?
  3. Amenjare teren de sport în aer liber – afișare rezultat final 01.10.2021 – termen execuție 12 luni- se cere prelungire
    1. Care au fost  avizele necesare pentru execuția acestui proiect?
    2. Data la care a fost emis Certificatul de urbanism.
    3. Copie a autorizației de construire cu întreaga documentație aferentă
    4. Unde este prevăzută suma în bugetul anilor 2021, 2022 pentru acest obiectiv cu indicarea titlului, capitolului din bugetul local pe fiecare an
    5. De ce ați întârziat cu execuția proiectului?

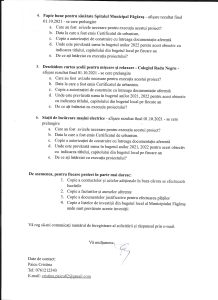

  4. Fapte bune pentru sănătate Spitalul Municipal Făgăraș – afișare rezultat final 01.10.2021 – se cere prelungire

1.Care au fost  avizele necesare pentru execuția acestui proiect?

2.Data la care a fost emis Certificatul de urbanism.

3.Copie a autorizației de construire cu întreaga documentație aferentă

4. Unde este prevăzută suma în bugetul anilor 2022 pentru acest obiectiv cu indicarea titlului, capitolului din bugetul local pe fiecare an

5.De ce ați întârziat cu execuția proiectului?

7. Deschidem curtea școlii pentru mișcare și relaxare – Colegiul Radu Negru – afișare rezultat final 01.10.2021 – se cere prelungire

  1. Care au fost  avizele necesare pentru execuția acestui proiect?
  2. Data la care a fost emis Certificatul de urbanism.
  3. Copie a autorizației de construire cu întreaga documentație aferentă
  4. Unde este prevăzută suma în bugetul anilor 2021, 2022 pentru acest obiectiv cu indicarea titlului, capitolului din bugetul local pe fiecare an
  5. De ce ați întârziat cu execuția proiectului?

8.Stații de încărcare mașini electrice – afișare rezultat final 01.10.2021 – se cere prelungire

  1. Care au fost  avizele necesare pentru execuția acestui proiect?
  2. Data la care a fost emis Certificatul de urbanism.
  3. Copie a autorizației de construire cu întreaga documentație aferentă
  4. Unde este prevăzută suma în bugetul anilor 2021, 2022 pentru acest obiectiv cu  indicarea titlului, capitolului din bugetul local pe fiecare an
  5. De ce ați întârziat cu execuția proiectului?

De asemenea, pentru fiecare proiect în parte mai doresc:

  1. Copie a contractelor și actelor adiționale în baza cărora se efectuează lucrările
  2. Copie a facturilor și anexelor aferente
  3. Copie a documentelor justificative pentru efectuarea plăților
  4. Copie a listelor de investiții din bugetul local al Municipiului Făgăraș unde sunt prevăzute aceste investiții

Vă rog să-mi comunicaţi numărul de înregistrare al solicitării și răspunsul prin e-mail“ este solicitarea consilierului Cristina Paicu, USR depusă la Primăria Făgăraș.
